Вести с полей.
В общем можно было и не ездить, практически все предсказал выше в сообщениях сегодня. Но , для полноты картинки....
ИнжстройБетон - работает.
На объекте писал, прошли 25 метров - по факту 24 из 45 метров.
В городе с колодца 2.3 дошли до бетона колодца 2.2. Таким образом осталось раздолбить дырочку по диаметру трубы - подгонят отбойник и все сделают.

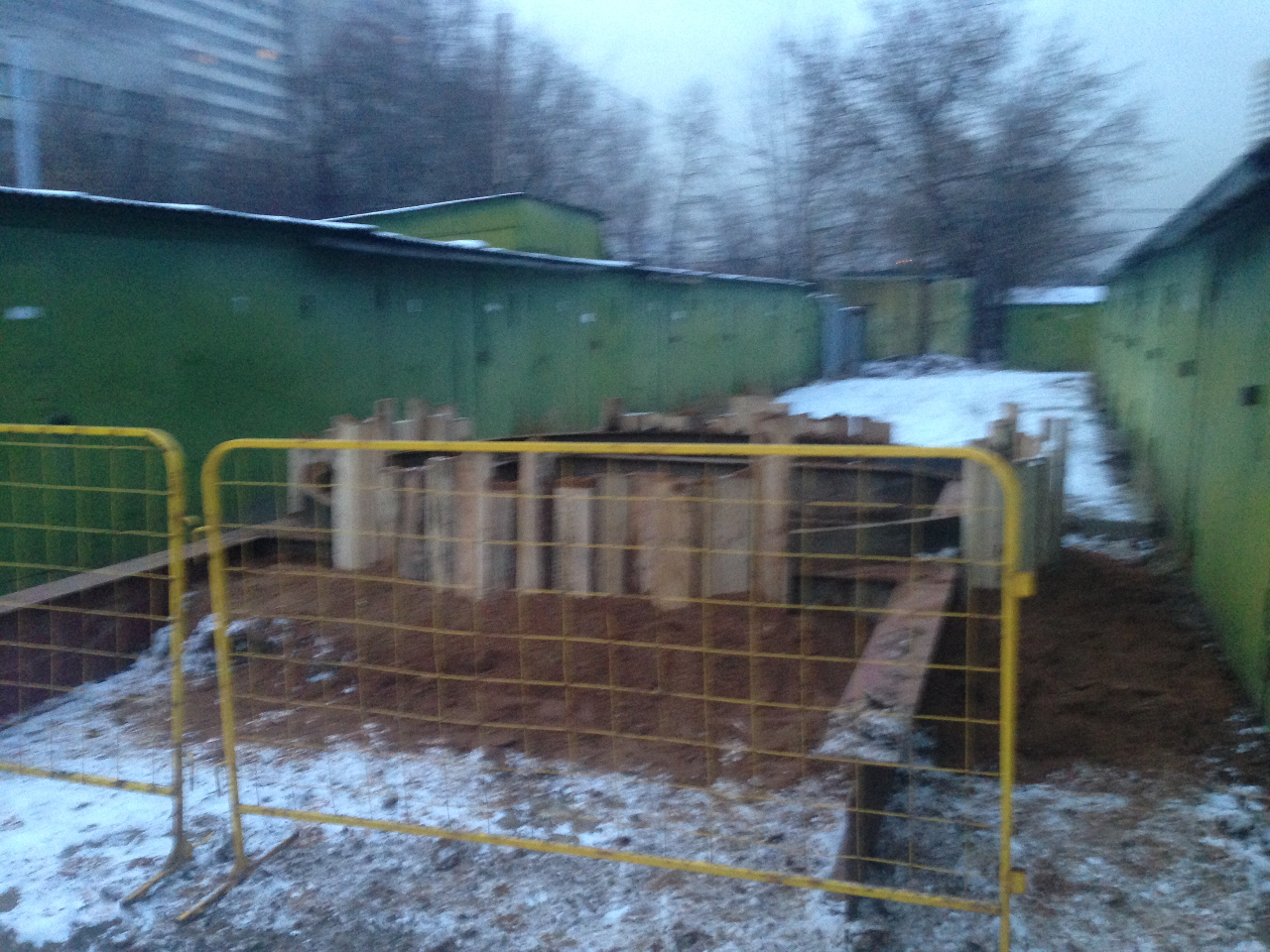

2.1 копают в гаражах, глубина приличная, ещё не закончили.
2.4 не начинали.
Из 2.6 прошли 15 метров из 70 и на верху ещё 5 заготовок по 2 метра - копают.
Гидроизоляция "СК ВОЛГА СТРОЙ" в основном на 21 корпусе, сделано много, подготавливают 19 корпус. Скидывали снег, поднимали материалы лебедкой через блок. Как закончат, перейдут на 24 корпус,там крыша большая 7 подъездов,больше чем на двух 19,21 корпусах.
Прорабатывается вопрос захода ещё одной организации по гидроизоляции. Название говорить не буду пока, по закупкам увидим. Она будет обновлять гидроизоляции на корпусах первой очереди устранять недостатки по ним, также доделывать жестянку После решения этих вопросов, будет делать на других корпусах, где нет гидроизоляции.
ОГЭ-155 продолжает работы в ИТП 2,5,8,6,18 корпусов.
На 12 корпусе работает компания Норд. Залили подушку ИТП.
Работает ОлимпСитиСтрой - выкопаны траншеи под освещение, засыпают подушку песком, готовят условия, для прокладки кабелей освещения. Чистят колодцы канализации и ливневки.
Ливневую канализацию потянут ИнжстройБетон от обьекта, до врезки на Ул. Смольной.
При этом она пойдёт через гаражи ступеньками - нужно будет сносить.
Такие дела Левобережцы.
Отправлено спустя 8 минут 17 секунд:

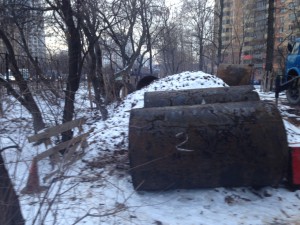

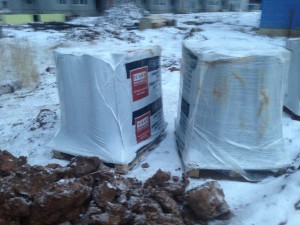

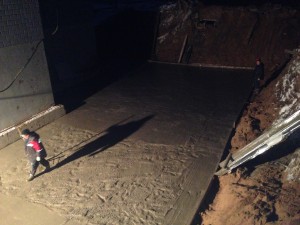

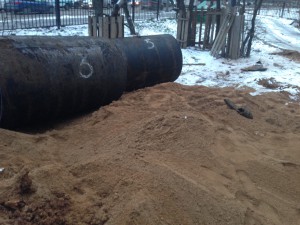

Фото Приложение :
Отправлено спустя 8 минут 14 секунд:

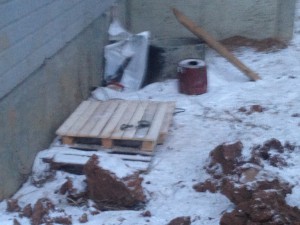

Продолжение, увы сайт глючит при работе с фото:
Отправлено спустя 2 минуты 5 секунд:

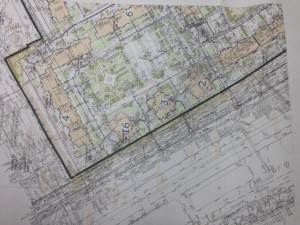

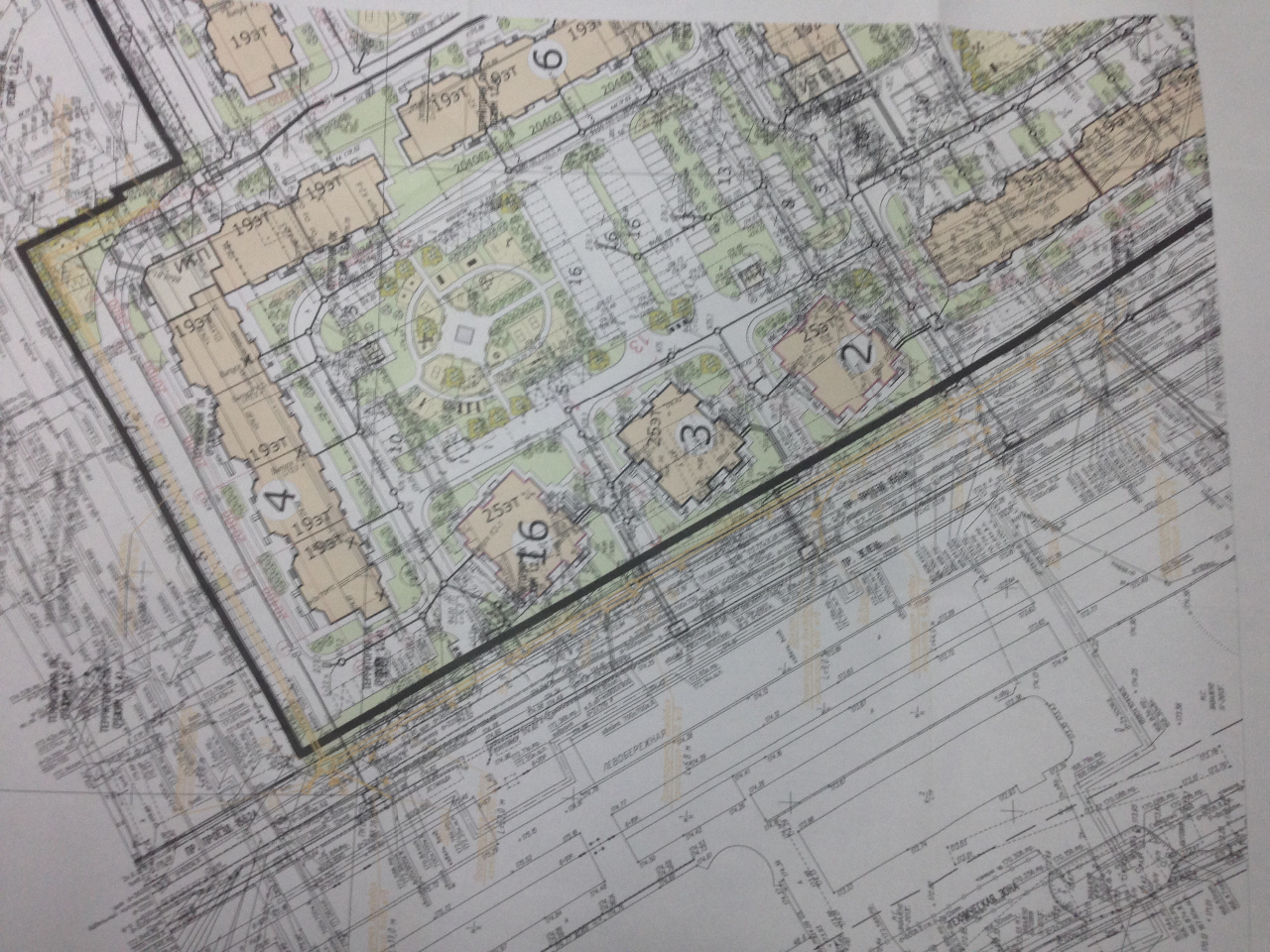

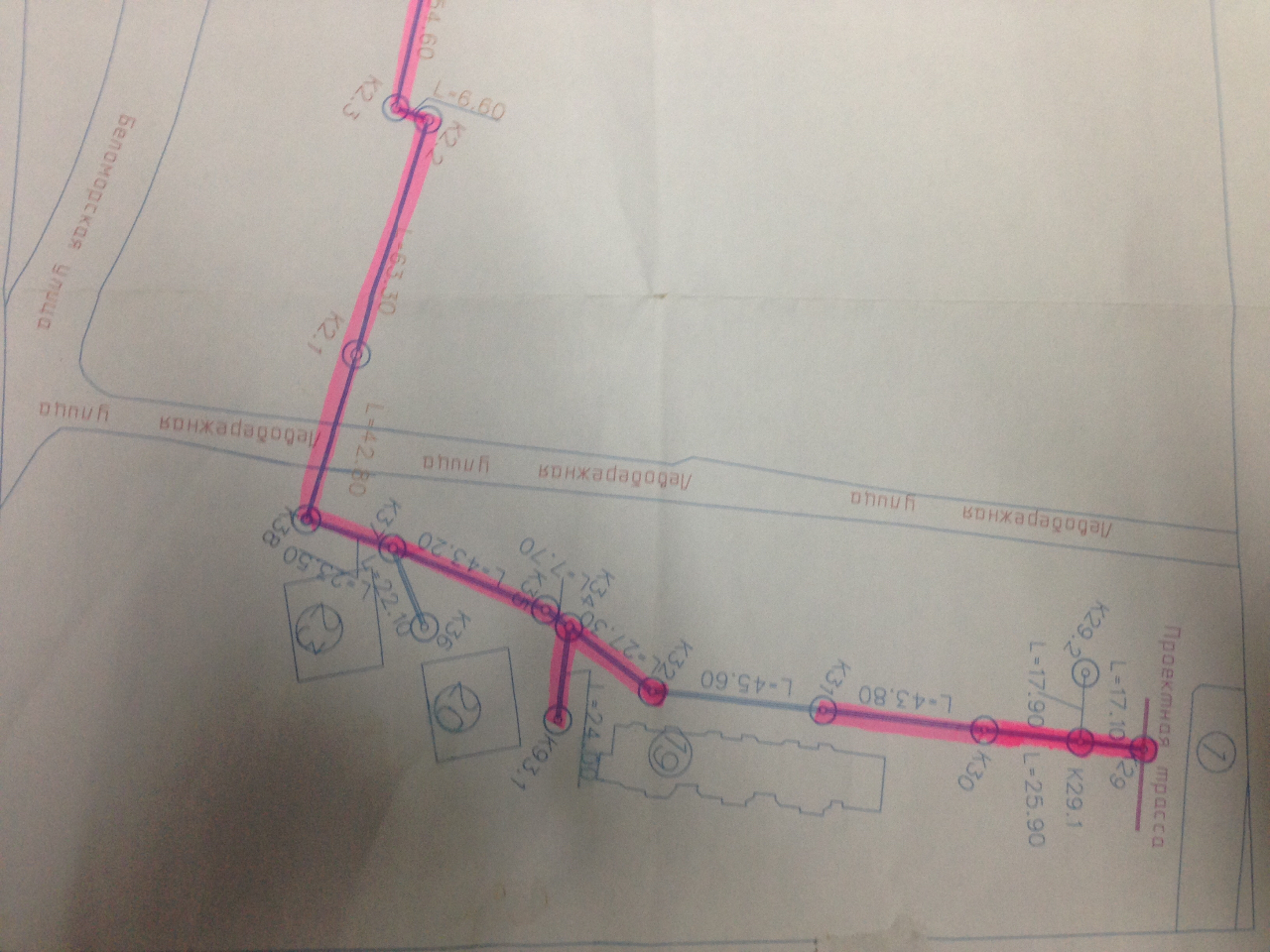

Схемы на сегодня
Отправлено спустя 1 минуту 44 секунды:

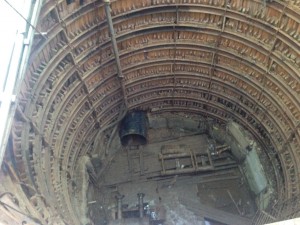

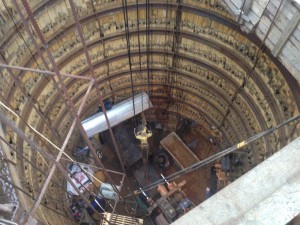

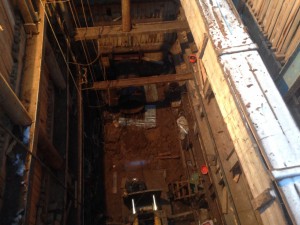

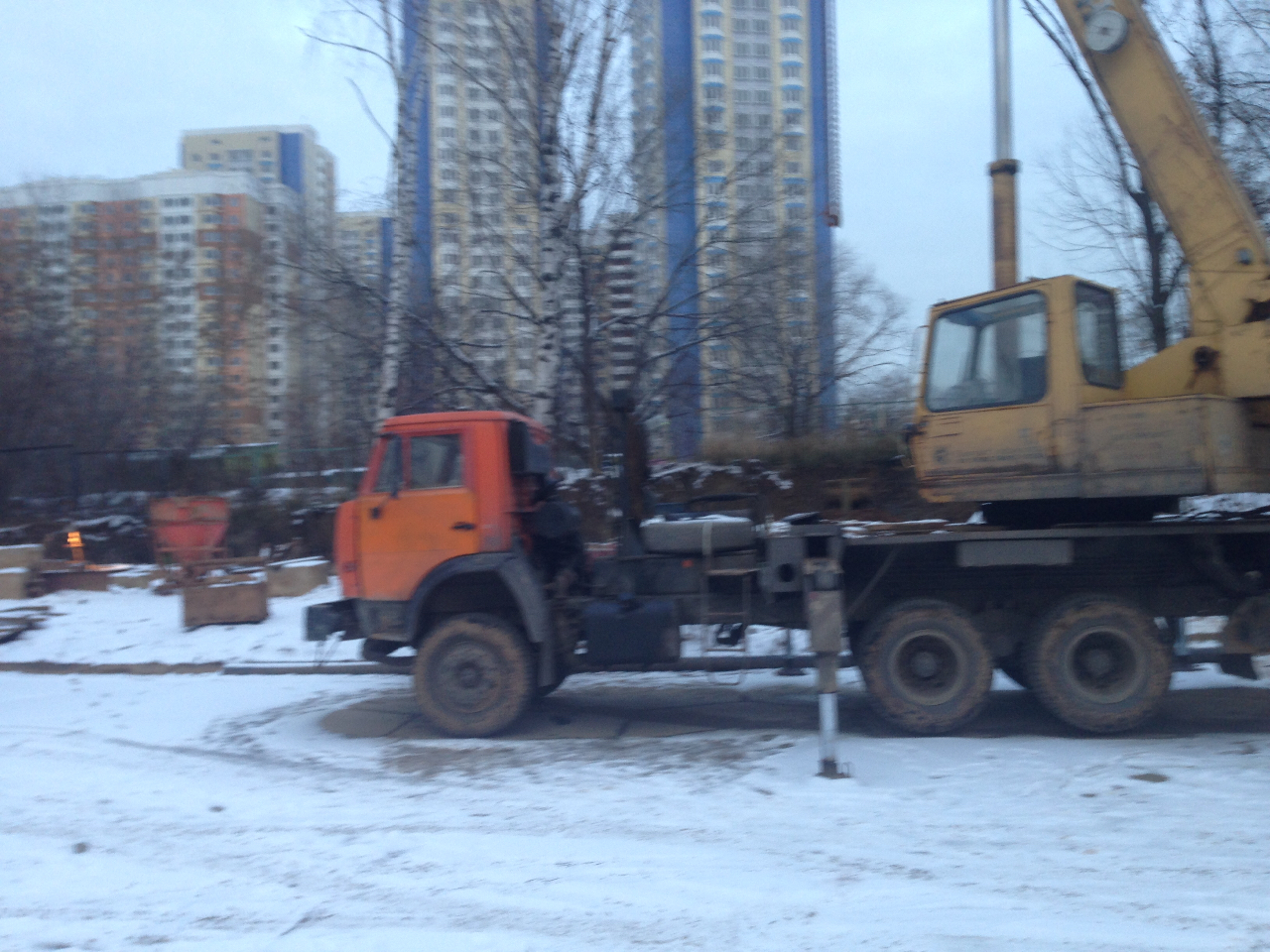

На объекте:
Отправлено спустя 2 минуты 57 секунд:

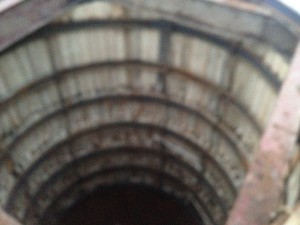

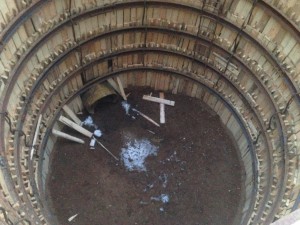

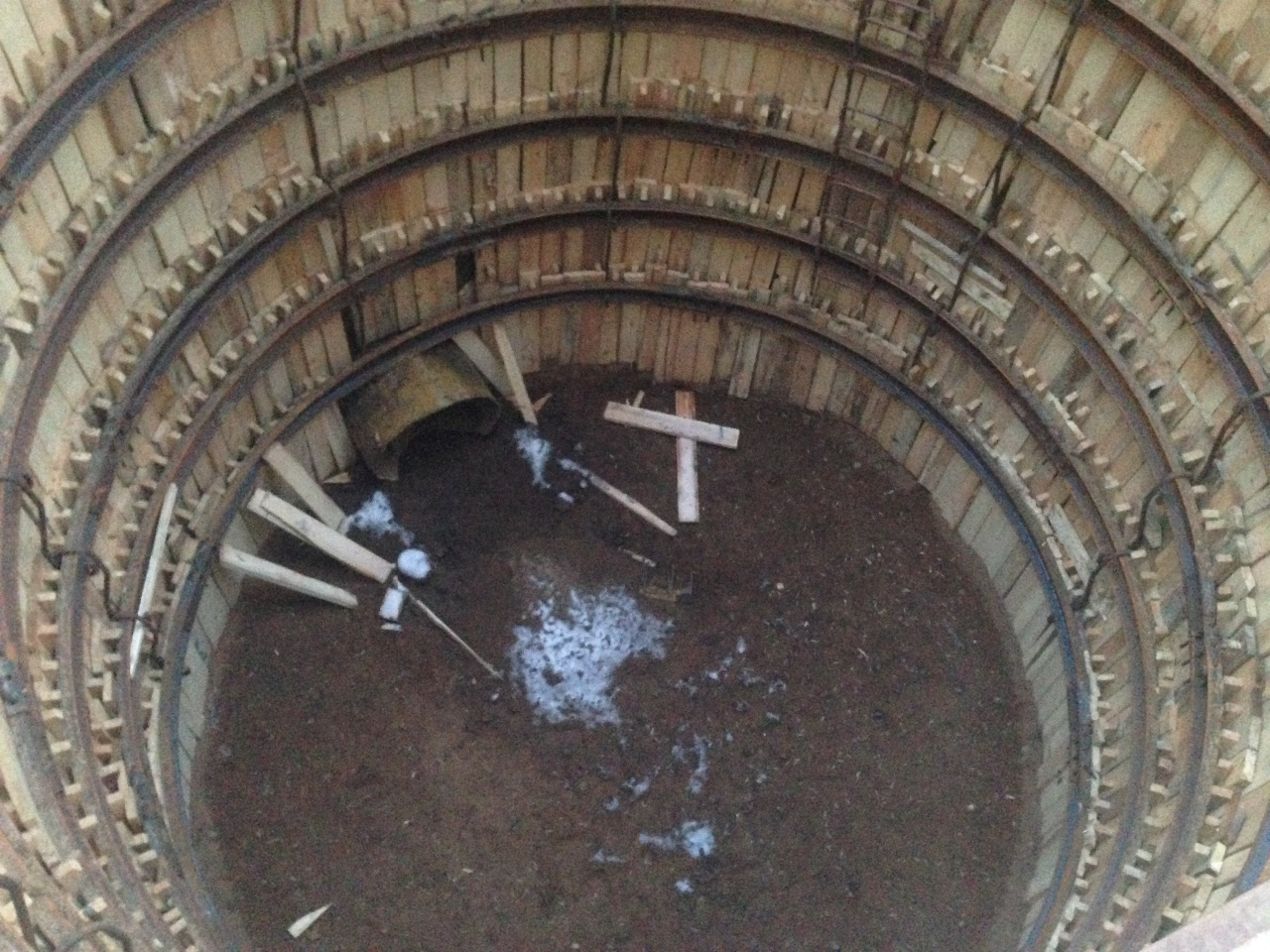

Колодец у 24 корпуса
Отправлено спустя 2 минуты 49 секунд:

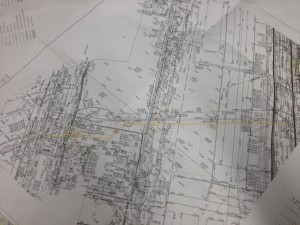

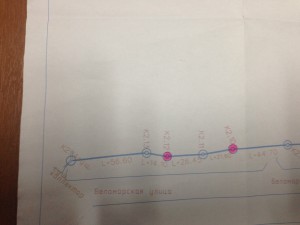

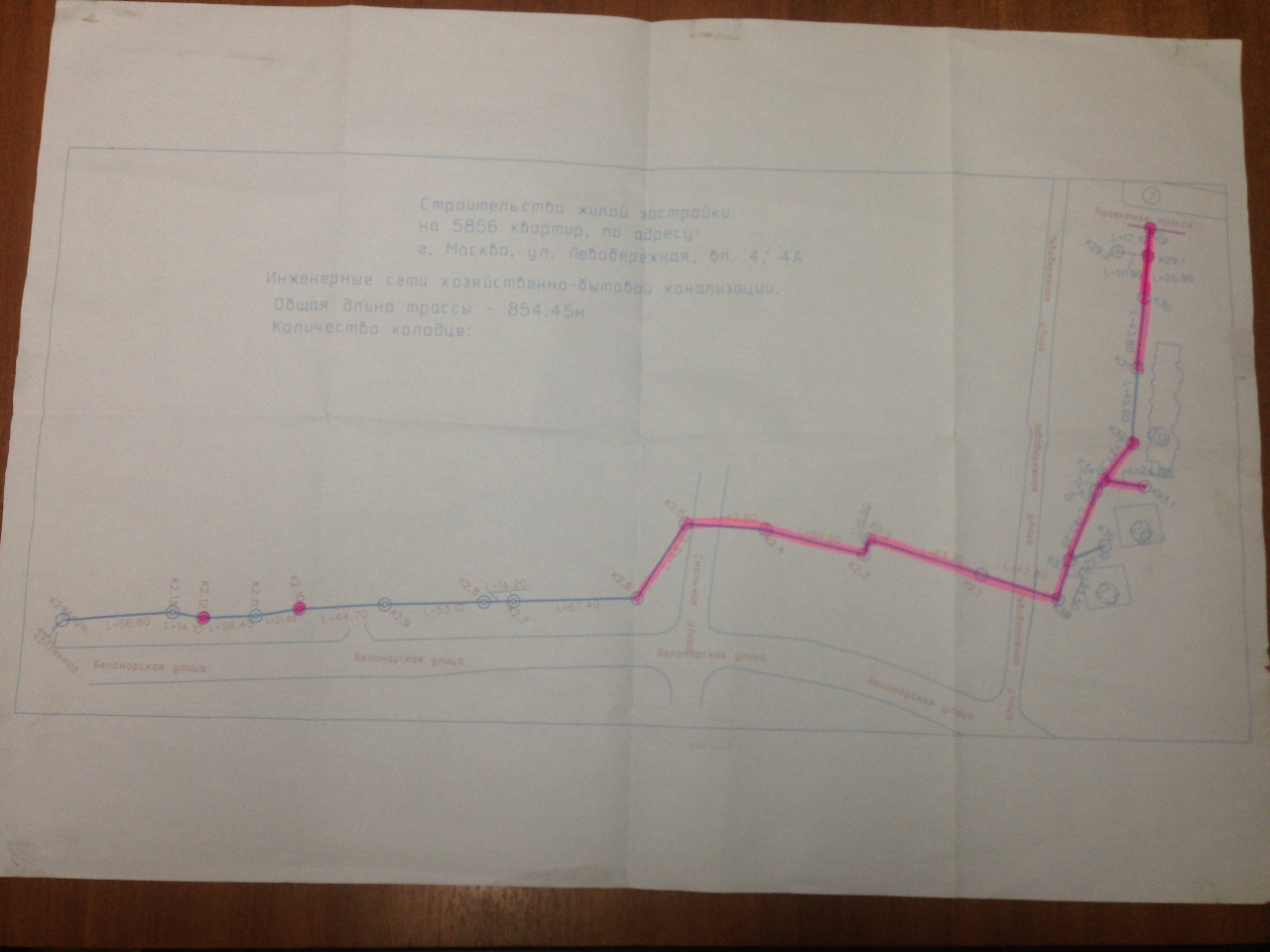

Схема ливневки :
